植筋胶加固流程及方案!
作者: 发布时间:2014/12/10 16:59:05 点击率:1
       卡本植筋胶适用于各种类型钢筋、螺栓及金属型材与混凝土、岩石、砖墙基体结构的锚固,广泛用于建筑物结构改造、钢筋生根、幕墙加埋件锚固、设备基础地脚螺栓安装,大理石干挂、边坡洞室岩体锚固等。

  一、卡本锚固植筋胶应用范围

  主要用于混凝土等基材中钻孔锚固受力钢筋,如结构改造加固、幕墙施工、设备固定安装、房屋装修等工程。也可用于基材中钻孔锚固螺栓幕墙埋件、天线生根、钢筋生根。工作环境≤80℃。

  卡本植筋胶有软管植筋胶、注射式植筋胶和桶装植筋胶三种。

  二、卡本植筋胶产品特点

  1、本产品可用于钢筋、螺栓在混凝土、砖墙、岩石等基材上生根。

  2、承载快、抗拉力大、抗疲劳、耐老化、抗震动。

  3、强度高、粘接力强、耐久性优异、使用安全。

  4、施工方便,水平、顶孔均易施工并能保证孔内充满胶。

  5、锚固效果如同预埋,成本低。

  6、本产品也可用于修补、找平混凝土粘贴面上的孔洞、凹坑、掉角、麻面、蜂窝,混凝土构件的局部缩径及浇注不良补强。

  7、具有夏季施工不流淌,冬季低温施工可操作性好,性能卓越。

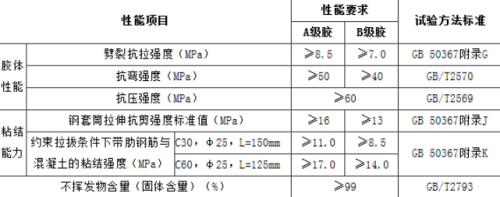

  三、卡本植筋胶性能指标

植筋胶加固流程及方案!

        四、卡本植筋胶用量计算

  植筋胶的用量必须充满钢筋与混凝土孔之间的环形空间,用胶重量(W)具体可按下式计算:

  W=0.785(D2-d2)L×V×K

  式中:D-钻孔直径;d-钢筋直径;L-钻孔深度;

  V-植筋胶比重取2;

  K-富裕系数取1.1。

  五、卡本植筋施工流程

  1、定位:按照设计要求利用钢筋探测仪(避开钢筋)准确确定钻孔的位置。

  2、钻孔:使用电动冲击钻在确定位置按设计要求(深度、孔径)钻孔,为保证充分发挥被锚固钢筋的作用,钢筋的埋设及孔径应严格按照设计要求,钻孔时不得破坏原混凝土构件的结构,不得切损构件原有主筋和其他受力钢筋。成孔后的孔壁必须完整无损,无裂缝、蜂窝、孔道。(如果孔眼与构件钢筋位置不相重合,按设计图布置膨胀螺栓用孔眼;如果孔眼与构件钢筋位置相重合时,为保证不伤原有构件钢筋,将孔眼作适当的调整,并将调整后孔眼布置画成草图或做好记录)。

  3、清孔:成孔后应立即清理,使用毛刷清除孔壁的灰粉不得少于3次,用高压气枪吹出粉尘,孔内应完全干燥,使用棉纱蘸取丙酮擦拭孔壁一遍。清孔后若不能及时植筋,必须临时封堵孔口,防止尘土、砂砾等进入孔内。

  4、钢筋去污:采用机械方法或者钢丝刷除去钢筋植入部分表面铁锈和氧化层,然后使用丙酮除去钢筋上残留的油污。已经处理过的钢筋应该尽快植入孔内,避免重新生锈或粘上油污。

  5、配胶:按需用胶量取A、B料(依照使用说明分别量取),并快速混合均匀。

  6、注胶:胶液应尽快低压注入到孔中,排出气泡,保证胶层饱满。

  7、植筋:插入钢筋用固定卡在孔两端将钢筋固定(因横梁植筋孔为通孔,所以要保证钢筋的位置固定),在固定卡预留注胶孔和通气孔(注胶孔设于固定卡下方,可任取一端;通气孔设于横梁两端固定卡上方并加设20cm向上通气管;通气管管径要小且紧贴植筋孔截面顶点,最好在植筋孔截面顶点凿一小缺口安设通气管),用快硬型环氧树脂封塞孔端(保证注胶孔和通气孔畅通)。

  8、养护固化:已经植入孔内的钢筋应在常温下养护,不得扰动,24小时后可以进行下步施工作业(挂钢板粘贴)。一般20℃时粘合剂在3-5天可以完全固化,现场抽样检验应该在五天以后进行。
